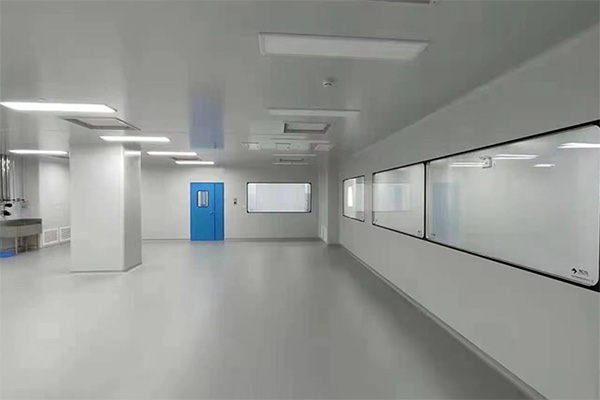

洁净厂房装修是一项融合了洁净技术、工程规范与行业特性的系统工程。与普通装修不同,洁净厂房装修追求的不是美观,而是不产尘、不漏风、耐腐蚀、易清洁。2025至2026年,多项洁净室相关新标准集中落地实施,包括GB/T 51466-2025《医药工业洁净厂房施工与验收标准》、GB/T 46376-2025《洁净室及相关受控环境 运维服务》以及ISO 14644-5:2025等,为洁净厂房的建设与运维提供了全新的技术依据。本文从设计规划、等级划分、材料选型、施工流程到验收维护,系统解析洁净厂房装修的全流程关键技术要点。

洁净厂房的设计应依据ISO 14644-1空气洁净度分级标准和GB 50073-2013《洁净厂房设计规范》。ISO 5级(百级)洁净室要求≥0.5μm粒子不超过3,520个/m³,适用于电子光刻、无菌灌装等核心工序;ISO 6级(千级)适用于芯片封装、生物培养等场景;ISO 7级(万级)适用于食品包装、医疗器械组装;ISO 8级(十万级)适用于原料处理、仓储区。
设计阶段需根据不同行业的特殊要求进行适配:医药行业需符合GMP附录1(无菌药品)要求;电子行业参考SEMI F72标准控制气态污染物;食品行业遵循GB 14881-2013《食品安全国家标准 食品生产通用卫生规范》。洁净室及洁净区内空气中悬浮粒子空气洁净度等级应符合GB50073-2013的规定。洁净区与周围空间必须维持一定的压差,不同等级洁净区之间压差不应小于5Pa,洁净区与非洁净区之间压差不应小于5Pa,洁净区与室外的压差不应小于5Pa。
对于食品净化车间,新规要求严格划分清洁作业区、准清洁作业区和一般作业区,实行人流、物流、气流、废物流单向流动,无折返。清洁区正压送风,防止脏空气倒灌;生熟区不得共用通道,洁净区与非洁净区不得直接连通。食品车间选址也有明确要求:厂区周边30米内无养殖场、垃圾站、化工厂等污染源。
洁净厂房的围护结构材料必须满足不发尘、不积尘、耐腐蚀、易清洁、耐消毒等要求。根据GB/T 51466-2025,A/B级无菌区域净化围护板材强制采用A级不燃板材,严禁使用EPS、聚氨酯等可燃夹芯材料。
墙面和天花宜采用双面彩涂岩棉夹芯板或玻镁岩棉复合板,厚度≥50mm,防火等级A级,表面涂层应耐消毒剂擦拭。板材之间采用中字铝拼接,所有阴阳角需做成R≥50mm的圆弧角,避免积尘死角。洁净板吊顶和内墙作为洁净区围护结构的核心部分,其选择与安装需综合考虑气密性、保温性和表面抗腐蚀性能。对于医药无菌区,可采用304不锈钢墙板(厚度≥1.2mm),焊接拼接实现无接缝污染。食品车间墙面要求用瓷砖到顶或食品级彩钢板,顶棚密封无裂缝,防冷凝水滴落,禁用石膏板、矿棉板。
地面工程必须满足平整、耐磨、易清洁、不易积聚静电等基本要求。常见方案包括:防静电环氧自流平(3mm厚,无缝施工,平整度≤2mm/2m,表面电阻10⁶~10⁹Ω);防静电PVC卷材(2mm厚,热焊接接缝,防滑纹路,适用于食品加工、化妆品车间);全钢高架地板(600×600mm,表面电阻10⁷~10⁹Ω,可调支架,适用于电子车间地下管线布局)。食品车间地面要求防滑、耐腐蚀、无缝(聚氨酯砂浆/环氧自流平),排水坡度1%~2%(普通建筑仅5‰),墙角做R30~R50圆弧,杜绝卫生死角。洁净室内的排水设备必须在排出口以下部位设水封装置,排水系统应设有完善的透气装置。
洁净区门应采用密闭性好、开启灵活的洁净门,带密封条和自动闭门器;窗应采用双层中空玻璃,窗框采用铝合金或不锈钢材料。门窗工程不仅要确保密闭性能,还要兼顾使用便利性和清洁方便性,防止污染死角。
洁净厂房的空调净化系统是环境控制的核心,需同时满足洁净度、温湿度、压差及微生物控制等多重要求。净化空调系统的风管及部件制作、风管系统安装、系统调试等每个环节都有明确的技术指标。
洁净室普遍采用“MAU(新风处理机组)+FFU(风机过滤单元)+DCC(干盘管)”的组合方案,或“MAU+AHU+HEPA”方案。MAU负责处理室外新风,承担全部湿负荷和大部分显热负荷,需具备初效G4、中效F8、亚高效F9三级过滤以及深度除湿、加热、加湿功能。FFU内置H14级高效过滤器,对0.3μm颗粒过滤效率≥99.995%。
气流组织应根据洁净度等级确定:ISO 5级及以上区域应采用垂直单向流,FFU覆盖率需达到80%以上,换气次数一般控制在350~500次/小时。ISO 6~7级区域可采用非单向流,换气次数≥50~60次/h。食品加工区要求每小时换气≥10次,蒸汽/油烟区需强排;清洁区与非洁净区压差≥10Pa。
温度一般控制在18~26℃,相对湿度45~65%RH(具体视产品工艺而定)。洁净区与周围空间应按工艺要求维持一定的正压值。对于有空气分子污染控制要求的区域,可在MAU新风段及FFU上加装化学过滤器。采用汽化过氧化氢消毒的洁净区,外表面材质应具有抗汽化过氧化氢强氧化能力。
洁净厂房的施工必须建立严格的施工准入制度,实行“分区施工、单向流动”的洁净管理。将施工现场划分为“洁净施工区”、“准洁净区”和“非洁净区”,实行物流、人流的单向流动,严禁交叉作业。
彩钢板安装前需进行放线定位,板材之间采用中字铝拼接,所有缝隙使用中性硅酮密封胶密封。打胶前应彻底清洁接缝(用酒精擦拭),去除灰尘、油污和水分。对于宽度超过5mm的接缝,应在缝内嵌入泡沫背衬条,控制胶层厚度3~5mm。打胶应连续、匀速,确保胶体完全填满缝隙,无气泡、无断点。密封胶固化时间:表干约2~4小时,完全固化需48~72小时。固化期间不得施加风压或扰动。所有阴阳角需做成R≥50mm的圆弧角,避免积尘死角。穿墙管道必须进行无缝封堵(专用密封胶/套管),不留孔洞。
高架地板安装前需清理基层楼板,使用激光水平仪逐点调平支架,相邻支架高差≤0.5mm。铜箔网格按2~3m间距铺设,交叉处锡焊连接,引出线接至接地端子。每铺设5~10块地板,用万用表测量一次导通性。全部铺设完成后,逐块测试表面电阻(10⁶~10⁹Ω)和对地电阻(<1Ω)。
风管系统是洁净度控制的关键。风管吊装前需进行内壁擦拭清洁,安装完成后应进行分段吹扫。在高效过滤器安装前,需进行系统空吹(24~48小时),使风管内残留灰尘充分排出。风管漏风率应控制在≤1%。净化空调系统的风管在穿越隔墙、吊顶时应采取密闭措施。
施工过程中产生的油漆、胶水、包装材料挥发物需提前做好AMC量测与气流控制模拟。每日收工后须对施工区域进行吸尘和湿擦。施工人员需穿戴洁净服、洁净鞋,工具擦拭干净后方可进入。所有材料在进入洁净区前必须经过清洁。
洁净厂房装修完成后,必须通过系统的检测验收才能投入使用。GB/T 51466-2025明确了洁净区测试和洁净度分级的方法标准,规范了空态、静态、动态三段式验收流程。GB/T 36066-2025《洁净室及相关受控环境 检测技术要求与应用》统一了国内洁净车间竣工验收检测流程、仪器条件和报告编制规范。
核心检测项目包括:
悬浮粒子计数:按ISO 14644-1标准布点,采样点数量取房间面积开平方根(N=√A,向上取整),每个点采样至少2次,计算UCL值。
PAO高效过滤器检漏:采用光度计法,H14级穿透率≤0.01%。
风速/风量与换气次数测试:单向流风速0.36~0.54m/s,非单向流换气次数≥设计值85%。
压差测试:相邻区域≥5Pa,洁净区对外≥10Pa。
温湿度稳定性测试:连续记录24~48小时,温度偏差≤±1℃(精密区±0.5℃),相对湿度偏差≤±10%RH。
微生物污染水平测试:包括浮游菌、沉降菌检测。
自净时间测试:发烟后粒子浓度衰减至目标值的时间,通常≤20分钟。
各项验收合格后,方可交付使用。检测报告需由具备CMA/CNAS资质的第三方机构出具。
洁净厂房投用后的运维管理是保障长期稳定运行的关键。GB/T 46376-2025《洁净室及相关受控环境 运维服务》是国内首部洁净室全生命周期运维服务国家标准,于2026年5月1日正式实施。该标准统一了洁净室围护结构、暖通动力系统、通风空调系统、电气系统、给水排水系统、气体系统、智能监控系统等的维保准则。
根据标准要求,运维管理应重点关注以下方面:
过滤器管理:明确初效、中效、高效过滤器的更换周期。初效过滤器每1-2个月检查1次,累计使用3-6个月更换;中效过滤器每3-4个月更换;高效过滤器当阻力超过初始阻力2倍时更换。
环境监测:ISO 5级每6个月复测粒子数,ISO 6~7级每年一次,ISO 8级每2年一次。
消毒频次分级管理:高频接触部位(门把手、开关、操作台面等)每4小时消毒1次,中频接触区域(设备表面、传递窗等)每日消毒,低频接触表面(墙面、天花板、地面等)每周全面消毒。
灭菌效果验证:物理监测、化学监测、生物监测三重验证要求。
围护结构气密性检查:每月检查房屋与外界衔接处、设备间、管道穿墙处的气密性。洁净室使用2-3年后,硅酮密封胶会变硬开裂(寿命3-5年),门密封条会变硬变形(寿命2-3年)。
运维档案追溯要求:每间洁净室和洁净辅助用房应建立维保档案,对原始技术资料、维保记录、修理记录、零件更换记录进行登记管理。
Q1:洁净厂房装修与普通装修的根本区别是什么?
A:普通装修讲究美观,洁净厂房装修讲究的是不产尘、不漏风、耐腐蚀、好清洁。洁净厂房装修需满足洁净度、压差、温湿度等多重技术要求,并遵循GB 50073、ISO 14644等专业标准。
Q2:洁净厂房装修应遵循哪些主要标准?
A:核心标准包括GB 50073-2013《洁净厂房设计规范》、ISO 14644-1(空气洁净度分级)、GB/T 51466-2025《医药工业洁净厂房施工与验收标准》、GB/T 46376-2025《洁净室及相关受控环境 运维服务》。
Q3:洁净厂房装修中最容易被忽视的细节是什么?
A:最容易被忽视的是围护结构的密封细节——穿墙管线的封堵、板材接缝的连续打胶、门的密封条完整性。密封胶未完全固化就进行压差调试会导致密封失效。任何微小缝隙都可能导致漏风、压差失控和洁净度不达标。
Q4:洁净厂房的密封胶固化需要多长时间?
A:中性硅酮密封胶表干约2~4小时,完全固化需48~72小时。固化期间不得施加风压或扰动。打胶后应静置固化48小时以上,方可进行压差调试和发烟测试。
Q5:洁净厂房验收时最重要的检测项目是什么?
A:验收核心项目包括悬浮粒子计数(洁净度)、PAO高效过滤器检漏(穿透率≤0.01%)、风速/风量与换气次数测试、压差测试、温湿度稳定性测试。其中PAO检漏和粒子计数是最关键的洁净度验证项目。
Q6:洁净厂房的日常运维有哪些新要求?
A:根据GB/T 46376-2025,运维需建立完整的维保档案,实施消毒频次分级管理,对灭菌效果进行物理、化学、生物三重验证。过滤器需按周期更换,围护结构需每月检查气密性。
总结:洁净厂房装修是一项涵盖设计规划、等级划分、材料选型、施工管控、验收检测和运维管理的系统工程。2025至2026年多项新标准的集中落地,为洁净厂房的建设与运维提供了更严格、更全面的技术依据。从设计阶段的洁净等级精准定位、围护材料的低发尘选型,到施工阶段的气密密封和洁净管控,再到验收阶段的PAO检漏与粒子计数,以及运维阶段的过滤器管理和消毒分级,每个环节都需严格遵循现行规范。只有建立完整的技术规范体系并严格执行,才能为电子、医药、食品等高端制造提供稳定可靠的洁净生产环境。
